女川核電站2號機組完成燃料裝填
JP-Home.com
【共同社9月9日電】日本東北電力公司9日宣佈,正在準備重啟的女川核電站(宮城縣女川町、石卷市)2號機組的反應堆核燃料裝填作業已經完成。據東北電力透露,之後將實施各種檢查,10月左右啟動反應堆,12月開始商業運轉。

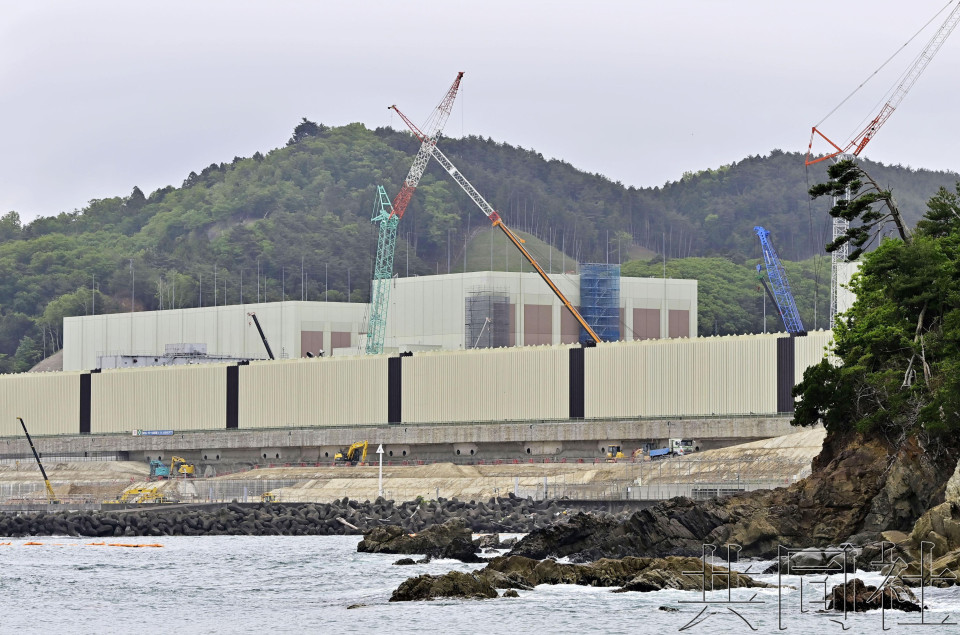

裝填作業從3日下午3點開始,至9日下午2點50分完成。使用設置在反應堆廠房頂層的燃料交換機,將存放在乏燃料池中的高約4.5米、重約300千克的560個燃料組件放入反應堆壓力容器。
東北電力今後將實施檢查等,包括通過水下攝像頭確認燃料在反應堆內是否被妥善放置。11月前後將恢復發電。
因2011年東日本大地震,女川核電站包括當時正接受定期檢查的2號機組在內,3座反應堆全部停運。如果2號機組重啟,將成為首個重啟的東日本大地震受災機組,也將是首個重啟的與東京電力福島第一核電站同樣屬於沸水反應堆(BWR)的機組。(完)
